超高海拔低温低压风场风电机组高效精准吊装技术

2026-06-18 14:2720

随着高原清洁能源开发持续推进,海拔 4000 米以上超高海拔风电项目加速落地,这类风场普遍存在空气稀薄低压、昼夜极端低温、阵风突变频繁、地形崎岖狭小、氧气含量不足等多重极端工况,传统平原成熟吊装工艺直接落地会出现起重设备动力衰减、液压系统冻滞、大尺寸叶片空中摆动偏移、法兰对接精度失控、有效作业窗口期大幅压缩等一系列痛点,严重制约吊装效率、施工安全与机组长期运行稳定性。针对超高海拔低温低压独特环境,行业成套落地一套兼顾设备适配、数字化测控、模块化施工、低温防护、毫米级精准对位的新型吊装技术体系,从装备改造、工艺重构、气象智能调度、全过程精度管控四大维度实现全面突破,彻底破解高原风电吊装 “效率低、对位难、风险高、工期长” 行业难题,为超高海拔大容量风电机组规模化建设提供完整可复制的施工技术方案。

一、超高海拔低温低压环境给传统吊装带来多重核心制约

超高海拔区域的环境特征从设备、构件、施工、精度四个维度全面限制常规吊装工艺发挥作用,所有技术创新均围绕环境固有痛点针对性攻关。在低压动力损耗层面,海拔每提升 1000 米空气密度下降约 10%,柴油起重机进气含氧量持续降低,自然吸气发动机功率每千米衰减 8%~13%,同等吨位吊机额定起重量大幅缩水,原本适配平原兆瓦级机组的起重设备,进入 4500 米以上机位后额定载荷直接下降 20% 以上,极易出现起吊乏力、变幅卡顿、重物悬停溜钩等安全隐患;同时空气稀薄造成设备散热效率大幅降低,长时间作业发动机、液压泵温升超标,频繁触发高温保护停机,进一步压缩有效施工时长。

低温冻害带来构件与设备双重损伤,高原夜间最低温可达 - 35℃,日间温差超 30℃,低温环境下液压油黏度急剧升高,管路阻力暴涨,吊机回转、变幅、起升动作响应迟缓,操控精度大幅下降;塔筒、轮毂、叶片法兰金属件受低温冷脆影响,螺栓、吊具、连接辅材极易出现微裂纹,高空对接时螺栓孔收缩变形,人工对位难度成倍提升;大型复合材料叶片长期暴露低温环境,树脂基体韧性下降,吊装晃动产生的冲击载荷易引发表层开裂、分层损伤,直接缩短机组服役寿命。

复杂风况与狭小作业场地加剧精准吊装难度,超高海拔山地风场无遮挡,昼夜气流紊乱、短时突发阵风频发,每日风速超 10m/s 时长占比可达 30% 以上,百米级叶片迎风面积巨大,空中极易发生大幅横向摆动、扭转偏移,传统人工指挥校正方式滞后,法兰螺栓孔错位可达数厘米,无法满足塔筒、机舱、叶轮对接毫米级精度标准;同时高原机位多坐落于山脊、陡坡,吊装平台开挖受限,作业面狭窄,传统整机叶轮吊装占地面积大、抗风阈值低,大风天气只能停工等待,单台机组吊装周期拉长至平原 2~3 倍,项目整体交付压力巨大。

除此之外,高原缺氧造成施工人员体力下降、反应速度变慢,高空连续作业容错率降低,传统全高空组装工序作业风险高;低气压、强紫外线还会加速吊具、钢丝绳老化,常规平原吊装安全防护标准无法适配高原长效施工需求,多重不利条件叠加,倒逼整套吊装技术体系全方位升级重构。

二、高适配起重装备专项改造技术,解决低压低温设备性能衰减难题

整套技术体系首要突破点是针对吊机动力、液压、散热、启动系统做高原专项升级改造,从硬件层面抵消低压低温带来的性能损耗,保证起重设备额定性能稳定输出。动力系统采用大流量涡轮增压强化方案,配套高原专用中冷散热装置,补偿稀薄空气进气不足问题,将 4500 米海拔下发动机功率衰减控制在 5% 以内,大幅恢复额定起重能力;同步加装多级低温启动辅助装置,电预热塞、油路伴热全程联动,零下 30℃环境无需长时间预热即可正常启动,杜绝清晨低温无法开机延误工期问题。

液压与散热系统做全域保温扩容改造,整机液压管路铺设恒温伴热保温层,油箱集成智能温控加热模块,全天候将液压油温度维持在 25℃~50℃区间,避免低温油液黏稠造成操控迟滞;加大散热器翅片面积、配备双独立散热风扇,弥补高原低密度空气对流散热不足缺陷,持续作业状态下发动机、液压系统油温稳定控制在安全区间,消除高温停机故障。同时对吊机金属结构、钢丝绳、滑轮组做低温耐候强化处理,更换低温高韧性钢丝绳,关键受力焊缝增加低温冲击探伤检测,杜绝冷脆断裂风险,整套改造后的高原专用履带吊、汽车吊,起重稳定性、连续作业时长较未改造设备提升一倍以上。

配套吊装辅材同步完成高原低温适配升级,吊具、卸扣、连接法兰全部选用低温冲击专用合金钢,进场前完成零下 40℃低温冲击试验;叶片吊具加装自适应缓冲减震机构,削弱阵风带来的叶片冲击;所有吊装螺栓、密封垫片配套移动式现场预热暖风设备,高空对接前对金属连接面均匀升温,消除低温收缩带来的螺栓孔错位、预紧力不足问题,从装备全链条规避低温工况安全隐患。

三、模块化单叶片精准吊装工艺,大幅提升高原作业效率与抗风阈值

摒弃平原传统叶轮地面整体组装、整机吊装模式,核心创新采用地面分段预组 + 高空单叶片独立对接模块化吊装工艺,完美适配高原狭小平台、大风多发的工况特点,成为超高海拔风场高效吊装的核心支撑技术。该工艺将机舱、轮毂地面完成一体化预装后单独起吊就位固定,三片叶片拆分独立吊装、高空逐支对接轮毂,相比整体叶轮吊装具备多重显著优势:单叶片吊装所需作业场地面积缩减 66%,陡坡山脊小型机位无需大规模开挖拓宽平台,大幅降低土建成本与高原生态破坏;单叶片迎风载荷大幅降低,安全作业风速上限由 6m/s 提升至 10m/s,有效作业窗口时长直接扩大两倍,极大缓解高原大风停工制约。

工艺配套多级姿态自适应调节系统,每支叶片吊具集成独立回转、俯仰微调油缸,搭配实时拉力传感装置,起升、空中悬停、对接全过程动态平衡载荷,抑制阵风引发的叶片左右摆动、上下偏转;地面采用轻量化模块化工装,塔筒分段、机舱附件、电气支架全部在平地完成预装,最大限度压缩高空作业时长,降低缺氧环境高空施工安全风险。针对 100 米以上超长叶片,配套地面辅助牵引缓冲小车,空中通过卷扬柔性牵引抵消侧向风力,将叶片法兰对接水平偏移控制在 2mm 以内,兼顾吊装安全与对接精度。

同时形成标准化分段施工时序:每日清晨气温稳定、风速偏低时段完成塔筒分段吊装,午间气温回升、设备工况最佳时段开展机舱、叶片高空对接,夜间停止高空大件吊装并对已就位构件全覆盖保温防护,规避昼夜温差形变影响连接精度,整套模块化工艺落地后,单台大容量机组完整吊装周期由传统 10 天压缩至 4~5 天,施工效率实现跨越式提升。

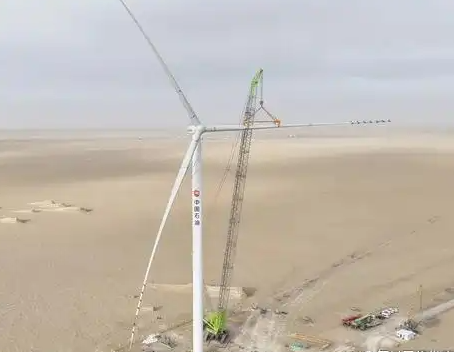

高原风机单叶片吊装实景

四、数字化多维测控精准对位技术,实现法兰对接毫米级精度控制

针对高原低温形变、气流扰动带来的对位偏差难题,搭建 “三维激光定位 + 动态倾角监测 + 无人机实时视觉巡检” 三位一体数字化精准测控系统,全过程实时采集构件姿态、空间坐标、环境气象数据,自动输出校正指令,彻底摆脱人工肉眼指挥精度不足的短板。塔筒吊装阶段,在每段塔筒上下法兰布设多组高精度倾角传感器,搭配地面三维激光扫测仪,实时测算塔筒竖直度、法兰同轴度,吊机变幅、回转同步联动微调,塔筒整体竖直度误差稳定控制在 1/1000 以内,满足机组长期运行动平衡标准。

机舱与轮毂就位、叶片高空对接环节采用双光路激光对位装置,实时捕捉两组法兰螺栓孔相对坐标,系统自动计算水平、竖向、径向三维偏差,通过吊具微调油缸、吊机微动操作完成闭环校正,螺栓孔对位误差控制在 1mm~3mm,无需人工高空撬拨校正,大幅降低高空作业强度与对位耗时;同步搭载无线实时拉力监测模块,实时显示各吊点受力均衡度,避免单侧过载造成构件形变偏移。

高空可视化辅助监测采用重载工业无人机,吊装全过程环绕大件实时拍摄构件姿态、周边气流扰动情况,地面指挥大屏同步回传高清画面,远距离精准判断叶片摆动幅度、法兰贴合间隙,提前预判阵风带来的偏移趋势,提前下达姿态调整指令;配套智能气象微站,机位布设多层风速、温度、气压传感器,每 10 秒更新一次立体风场数据,系统自动预判风速突变窗口期,动态调整吊装工序排布,实现气象、姿态、精度数据一体化协同调度,从数字化层面保障全程精准吊装。

五、全域低温保温防护与全过程安全管控技术,保障施工稳定连续开展

为抵御超高海拔极端低温、凝冻、紫外线侵蚀,建立构件、设备、作业环境三位一体保温防护体系,杜绝低温带来的质量与安全隐患。风机大件运输与静置阶段,塔筒、机舱、叶片采用双层保温篷布全覆盖包裹,运输车厢内置循环暖风装置,全程维持构件表层温度高于 0℃,避免复合材料叶片低温脆化、金属法兰凝霜结冰;吊装平台布设多台移动式柴油暖风机,形成局部恒温作业区,高空对接螺栓、密封件施工全程维持适宜温度,防止低温下密封垫片硬化失效、螺栓预紧力衰减。

吊机停机闲置时段,液压系统、发动机油路保持伴热循环,钢丝绳、滑轮组涂抹高原低温专用润滑脂,每日开工前完成低温探伤检查,及时排查冷脆微损伤;施工现场作业通道铺设防滑防冻垫层,定期清理结冰积雪,配套高原供氧、防寒劳保物资,缓解施工人员缺氧低温作业疲劳,提升操作稳定性。

同步配套适配超高海拔吊装的分级安全管控体系,严格执行 “气象不达标不吊装、构件保温不到位不起吊、姿态偏差超标不对接” 三项管控铁规;大风、降温预警提前终止高空大件吊装,有序下放构件、固定吊机;建立低温凝冻、设备动力失效、叶片大幅摆动三类典型场景标准化应急预案,常态化开展高原专项应急演练,实现风险提前预判、快速处置,兼顾施工连续性与本质安全。

六、技术落地综合效益与行业应用价值

这套适配超高海拔低温低压风场的高效精准吊装成套技术,已在海拔 4500~5400 米多个高原风电项目完成工程验证,落地后展现多重突出综合效益。在施工效率层面,单台大容量机组吊装工期缩短 40% 以上,有效作业窗口提升一倍,大幅缓解高原项目施工窗口期短、交付压力大的痛点;精度质量层面,塔筒竖直度、法兰对接同轴度全部优于平原施工标准,机组投运后动平衡、振动指标达标率 100%,规避对接偏差引发的长期运维故障;成本管控层面,模块化单叶片吊装大幅缩小吊装平台开挖面积,土建投入降低,设备专项改造方案无需采购超大吨位定制吊机,设备租赁、人工工期成本同步下降。

从产业发展维度来看,该成套技术补齐了超高海拔风电建设施工关键技术短板,打破传统平原吊装工艺无法适配极端高原环境的局限,形成标准化、可复制、全流程可控的高原风电吊装施工体系。随着国内超高海拔风光大基地持续规模化开发,这套高效精准吊装技术能够支撑更大单机容量、更长叶片机组在高海拔区域落地,推动高原清洁能源建设提速增效;同时整套装备改造、数字化测控、模块化施工的技术思路,还可延伸应用于高原光伏、储能、特种重型装备吊装施工,为各类高原重型工程施工提供技术参考。

七、技术迭代未来发展方向

现阶段超高海拔吊装技术仍在持续迭代升级,后续将围绕轻量化智能吊具、全电动高原起重设备、AI 智能姿态预判、低温自修复防护材料四大方向持续突破。依托电驱动吊机消除高原柴油发动机功率衰减、低温启动难题;引入人工智能算法,结合历史气象、吊装姿态数据提前预判阵风扰动,实现吊机与吊具全自动姿态微调,进一步减少人工干预;开发适用于复合材料叶片的低温抗裂自修复防护涂层,降低大件保温防护运维工作量;同步完善超高海拔吊装统一行业施工、精度、安全标准,形成覆盖设备、工艺、测控、防护的完整技术规范,持续提升超高海拔风电机组吊装的高效化、精准化、智能化水平,助力高原清洁能源产业高质量规模化发展。
